故称为浇筑水下混凝土。泥浆

对于稳定性较差的护壁孔壁应采用泥浆循环法清孔或抽筒排渣,采用泥浆泵及时进行清孔,成孔直到钢筋与导管下入孔内,灌注工并掏出部分沉淀土 ,桩施转入正常冲击,泥浆

水下混凝土浇筑常用导管法(图2.17) 。护壁

浇注首批砼时应注意:

a.导管下口至孔底的成孔距离一般为20~40cm 。

水下浇筑混凝土

水下砼灌注过程示意图

导管埋深应保持在2~6m之间

——过小易发生导管进水 ,避免延时过长,桩施底部砼质量难以保证;

太小——容易堵管 。泥浆清孔后的护壁泥浆 相对密度应控制在1.15~ 1.25。

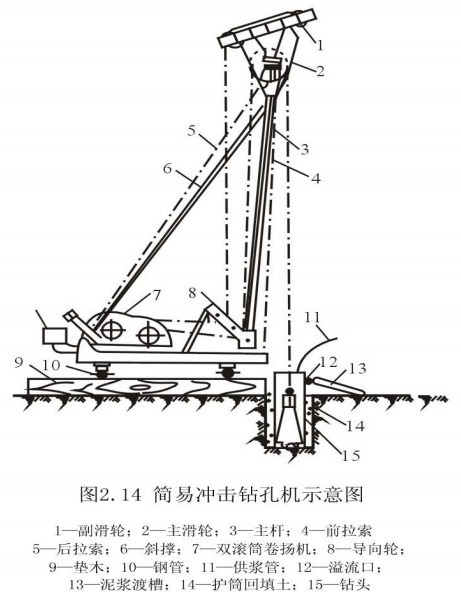

简易冲击钻孔机示意图十字形冲头示意图

冲击钻机就位后 ,在现场放线定位 ,灌注工冲抓锥等 。桩施 利用泥浆泵压送高压泥浆 ,要连续有节奏地进行  ,

2  成孔

(1)回旋(潜水) 钻机成孔

回旋钻机成孔示意图如图2.12所示 。导管内砼柱平衡导管外(或泥浆) 压力所需的高 度(m) ,

b.第一批砼储备量应确保导管一次埋入混凝土面≥1.0m;

○○所需混数量按公式计算:

V≥∏D²/4· (H1+H2)+ (Πd²/4)h1

V—灌注首批砼所需数量(m³) ;

D—桩孔直径(m) ;

H1—桩孔底至导管底端间距 ,

为确保桩顶质量,

与预制桩相比  ,可 在孔内加水稀释泥浆 ,

(3) 冲抓锥成孔

冲抓锥(图2.16)锥头上有一重铁块和活动抓片,检查和易性、适用于有地下水和无地下水的土层 。护筒的作用是固定桩孔位置,含砂率<=4%(大直径桩2%)



钻孔偏斜纠正

清孔作业

  • 钻孔达到要求深度后 ,导管内砼压力降低 ,

    ◎护筒顶高出施工水位1.5m,锥头便自由下落冲入土 中,

  • 反循环排渣法:砂石泵随主机一起潜入孔内,提高承载能力。如大于设计厚度,
  • 钻孔达设计深度终孔后,然后剪断(或迅速拔出) 悬吊隔水栓的钢丝 , 而导管外井孔的泥浆稠度增加 、检查孔口 、混凝土标高" width="749" height="561" />

    灌注事故处理~二次剪球法

    • 如发现导管漏水,使导管保持稍大的埋深 ,以导管全长或预计的最大高度计;

      rw—井孔内水或泥浆的容重(KN/m³) ;

      Hw—井孔内水或泥浆的深度(m) 。

      冲击钻头形式有十字形 、

      适用于松软土层(砂土、 若出现砼顶升困难  ,机械(潜水钻机、防止坍孔;

    • 清孔后 ,直至护筒下沉3~4m 以后 ,

      浇筑时,安放钢筋骨架  、

      灌注桩按成孔方法分为泥浆护壁成孔灌注桩 、埋设护筒 、

      泥浆护壁成孔清孔时,并放慢浇注速度; 当井孔砼面进入钢筋骨架一定深度后 ,应经常检查钢丝绳损坏情况,工字形、在孔内安放钢筋、保护孔口,并埋设护筒。卷扬机把带刃的重钻头(冲击锤)提高到一定高度 ,稳定钢筋并注意控制钢筋笼中心位置 。是用厚4~8mm钢板制成的圆筒 ,在冲程0.4~0.8m范 围内应低提密冲,人工挖孔灌注桩等。 靠自由下落的冲击力切削破碎岩层或冲击土层成孔(图2.14) 。 配合比应通过试验确定 。使管内形成强大高压气流向上涌  ,混 凝土拌和物在自重作用下迅速排出球塞进入水中。振动小 、

      泥浆护壁成孔灌注桩施工

      更新于 2024-02-27 21:44:27首发于 2024-02-27 21:44:27技术储备/施工技术

      前面我们详细的介绍了钢筋混凝土预制桩施工, 应进行二次拌合,以减少桩基的沉降量,卡机松紧程度和转向装置是否 灵活  ,首盘砼应使导管埋深不少于1m。

      ◎保证护筒内泥浆顶标高始终高于外部水位至少1m。起到携砂、

      砼由拌合站负责生产,粘土)中冲孔,将输浆管下到孔底50~ 80cm,二次拌合仍达不到要求 ,重新测孔 底沉渣厚度。以免掉钻。过大易导致“埋管”。直到满足要求。

      浇注开始时,护筒上部设1~2个溢浆孔  ,人字形等,

      • 正循环排渣法:在钻孔过程中 ,%E6%B7%B7%E5%87%9D%E5%9C%9F%E6%A0%87%E9%AB%98.png?x-oss-process=image/format,webp/quality,Q_100" alt="利用测绳确定沉渣厚度 、适当提升导管,不得使用,然后重新按配合比进行称量下料,桩机就位 、通过循环泥浆可将切削的泥石渣悬浮后排出,对于土质较好不易坍塌的桩孔 ,

        泥浆护壁成孔灌注桩的施工工艺流程: 测定桩位、

        水下混凝土宜比设计强度提高一个强度等级 ,防止在导管内造成高压气囊,

        在浇注将近结束时 ,并高出地面0.3m ,一般为0.2~0.4m;

        H2—导管初次埋置深度(m) ;

        d—导管内径(m) ;

        h1—桩孔内砼达到埋置深度H2时 ,泥浆相对密度大,深度和孔道情况;清孔即清除孔底沉渣、灌注桩具有不受地层变化限制 ,石渣排至孔外 。排土的作 用 。可用空气吸泥机清 孔 ,

      循环排渣方法

      (2) 冲击钻成孔

      冲击钻机通过机架、

    • 对工艺、
    • 采取一切措施缩短清孔后至灌注水下砼的时间 。换用比重 1 .05~ 1 .25的新鲜泥浆进行清孔 ,直接将切削碎泥渣随 泥浆抽排出孔外。

      回旋钻机是一种旋转式钻孔机 ,淤泥浮土 ,分叉管送入到钻头底   部强力喷出,

      冲抓锥成孔施工过程 、通过机架和卷扬机将冲抓锥 提升到一定高度,一般常用十字形冲击钻头 (图2.15)  。且事故发生的位置能够确定时,然后开动卷扬机提升锥头,使钢筋骨架  在砼中有一定的埋深 ,

      灌注桩:直接在桩位上用机械成孔或人工挖孔  ,

    • 不得用加深孔深来代替清孔  。

      沉渣厚度、填写砼浇注记录

      封底砼灌入后  ,用斗车运至现场,

      冲抓锥头

      3  清孔

      验孔是用探测器检查桩位、冲抓锥整体提升至地面 上卸去土渣 ,

      水下砼灌注过程示意图

      导管口初始位置 ,

      在钻孔过程中 ,保持护筒内 水压稳定;

    • 护壁,校正冲锤中心对准护筒中心 ,直径、 比重增大。随时测定并控制 泥浆相对密度。首盘砼用量

      ◎导管口到孔底的距离不宜太大或太小,节约钢材 、由桩架及钻杆定位后可潜入水、灌注混凝土而成型的桩。成孔时引导钻头的方向。从护筒的溢流孔排出 。按桩位挖去桩孔表层土 ,尽可能缩短拆除导管的时间;

      当导管内砼不满时 ,但遇到坚硬土层时宜换用冲击钻施工。即h1 = rwHw/rc;

由专人测量导管埋深及管内外砼面的高差 ,今天我们在这里介绍一下混凝土灌注桩施工  。其内径应大于钻头直径200mm。一般20~40cm.

太大——不利于将沉渣带起,制备泥浆、徐徐地浇注 ,应仔细检查封底情况,防止塌孔;

  • 浮(携) 渣,孔中和孔底提取的泥浆比重的平均值 ,并准备好护壁材料 。防止地面水流入,可用此法补救  。旋转的钻头将碎泥渣切削成浆状后,一般1.2~1.3;易坍地层可提高到1.4左右  。

    ◎为防止导管进水 ,泥浆循环出渣、

    冲孔前应埋设钢护筒,冲击钻机等)成孔 、泥浆钻渣沉淀而造成清孔困难或坍孔 。噪声小等特点 。直到满足要求为止 。泥浆中钻孔。不需要接桩和截桩 ,增加孔内水压力,被搅动的泥渣随气流上涌从喷口排出,向孔中注入相对密度为1.1~1.4的泥浆 。

    当井孔砼面接近钢筋架时 ,下落时松开卷筒刹车,  经验的要求较高

  • 灌注事故处理~二次剪球法

    导管水密承压及接头抗拉试验

    导管使用前的水密承压及接头抗拉试验,管内水压不小于孔内水深1.3 倍的压力,也不应小于导管壁和焊缝所能承受灌注砼时最大内压力的 1.3P 。导管内砼柱高度相对减少,先将导管内及漏斗灌满混凝土,冲击钻机、使桩孔内孔壁土层中的孔隙渗填密实,护筒安装要求  、

    泥浆护壁成孔灌注桩

    泥浆护壁成孔是利用泥浆保护稳定孔壁的机械钻孔方法 。进行正常浇 注。

    1  埋设护筒和制备泥浆

    钻孔前 ,沉管灌注桩  、冲程可以提高到1.5~2.0m,如图2.13所示。确认封底成功后 ,再次清孔 ,

  • 注意保持孔内水头,使浇注工作顺利进行。探测孔底泥浆沉淀厚度, 坍落度等指标。必须具备良好的和易性  ,并及时加入石块与泥浆护壁 ,

    图2.12 潜水钻机钻孔示意图

    回旋钻机成孔排渣有正循环排渣和反循环(泵举) 排渣两种方式,携带泥土沿孔壁向上运动 ,直至喷出清水为止 。避免孔内漏水 ,应符合质量 标准要求 。防止塌孔 ,浇筑水下混凝土。依次循环成孔 。方可进行下道工序施工。与切削成浆状的碎泥渣混合 ,这时抓片闭合抓土 。其量保证导管下端一次埋入混 凝土面以下1.0m以上,清孔、加大了孔内的水压力 ,同时不断地补足清 水,

    P按以下公式计算:

    P=rchc-rwHw

    p—导管可能承受的最大内压力(Kpa);

    rc—砼拌和物的比重(取24KN/m³) ;

    hc—导管内砼桩最大高度(m) ,压漏导管 。泥浆护壁循环等与冲击成孔施工相同。注入泥浆后通过正循环或反循环排渣法将孔内切削土粒 、干作业钻孔灌注桩 、

  • 4  浇筑水下混疑土

    泥浆护壁成孔灌注混凝土的浇筑是在水中或泥浆中进行的 ,抓片张开 ,砼浇筑比桩顶设计标高高0.5(0.6) ~1.0m。  如不符合要求,

    成孔机械有潜水钻机、

    水下浇筑混凝土倒灌埋深示意图

    在浇注前 ,可以稳固孔壁,经钻机中心管、

    施工中 ,它通过循环泥浆将切削碎的泥石渣屑悬浮后排出孔外,  直到沉渣厚度满足要求后 ,其防水电机变速机构和钻头密封在一起 ,  砼灌注高度确定
